(一)武鸣校区项目(一期)施工进展。
1.一期2、3标段截至2022年7月19日已完成除一号培训楼外全部楼栋预验收工作,正在整理各楼栋问题清单,施工单位按问题清单进行销项整改。

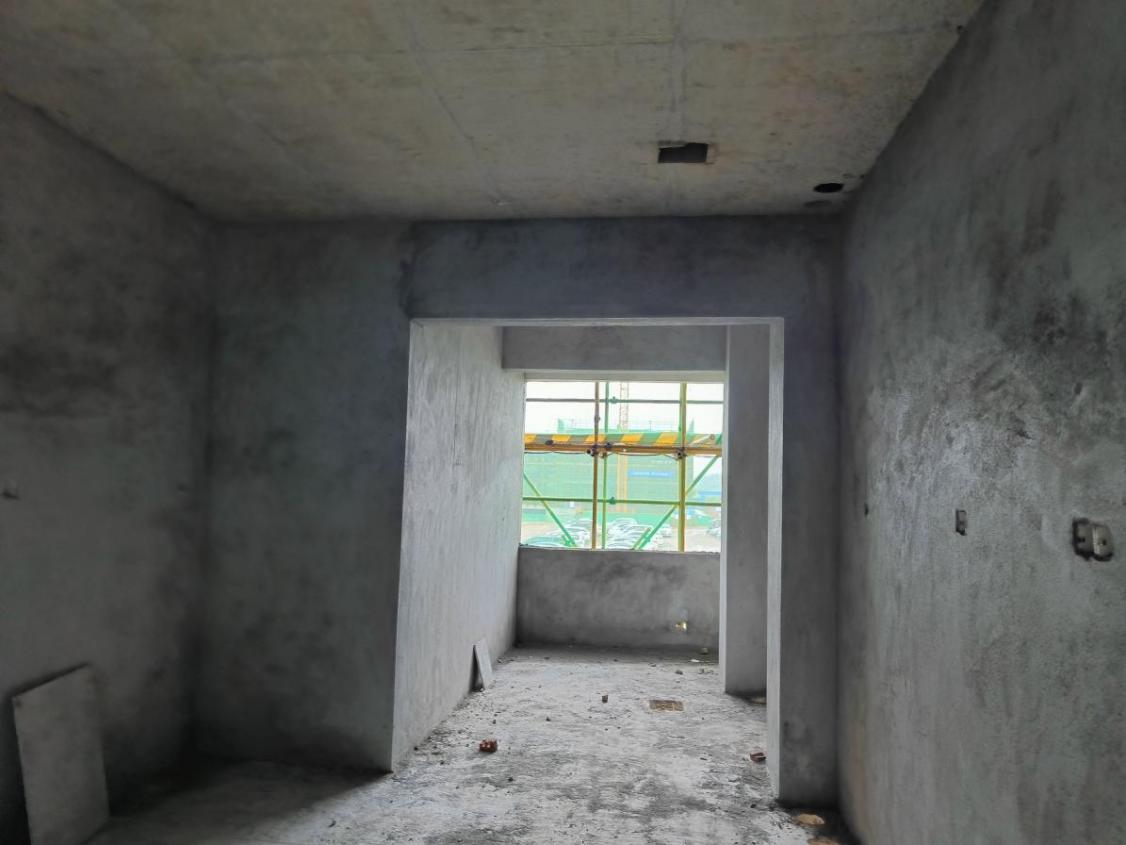

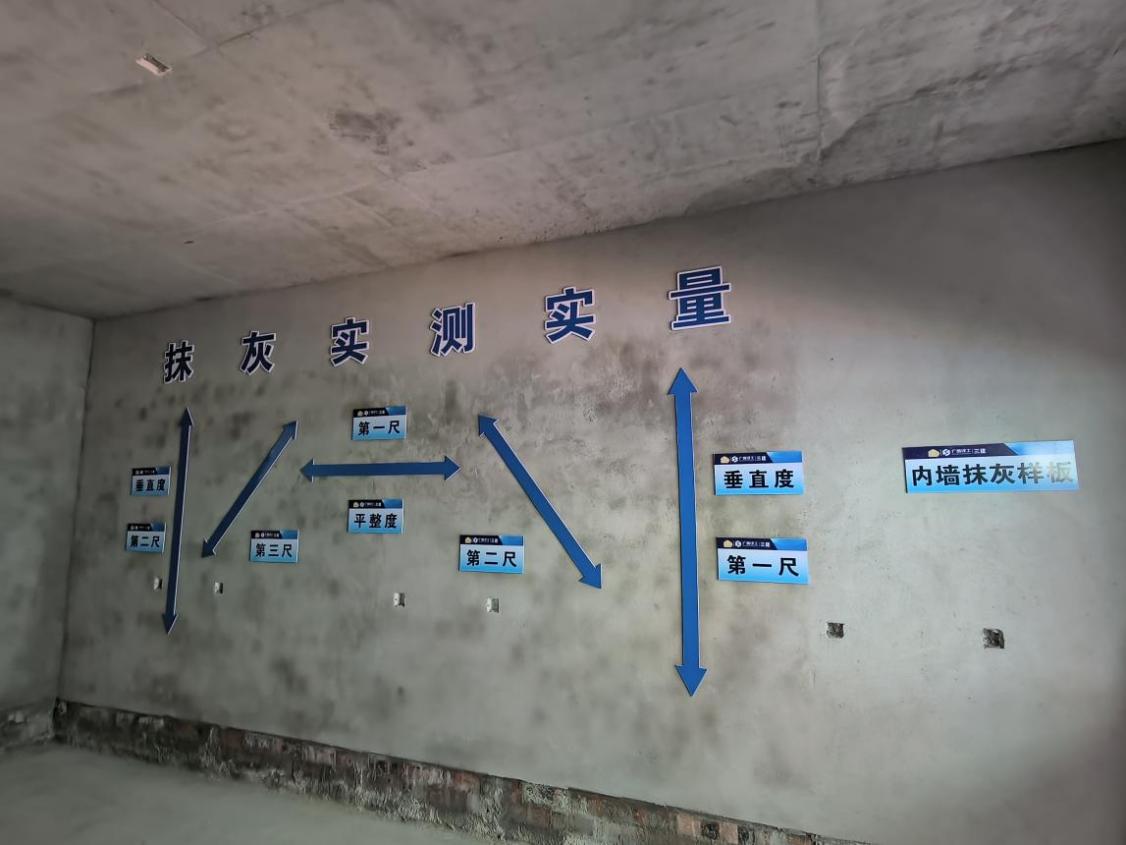

2.图书馆、培训楼地下室:完成图书馆地下室腻子喷漆;商学商训楼(东A-1栋)地下室基本完成,正在进行腻子修补,等待验收。
3.培训楼(东D-2栋):完成消防管安装,正在试压。
4.室外:校园路缘石修补、拔除杂草、校园道路新增雨水篦子检查井制作,管道安装、活动中心(东A-8栋)修补空鼓花岗岩、校园建筑垃圾清理等;

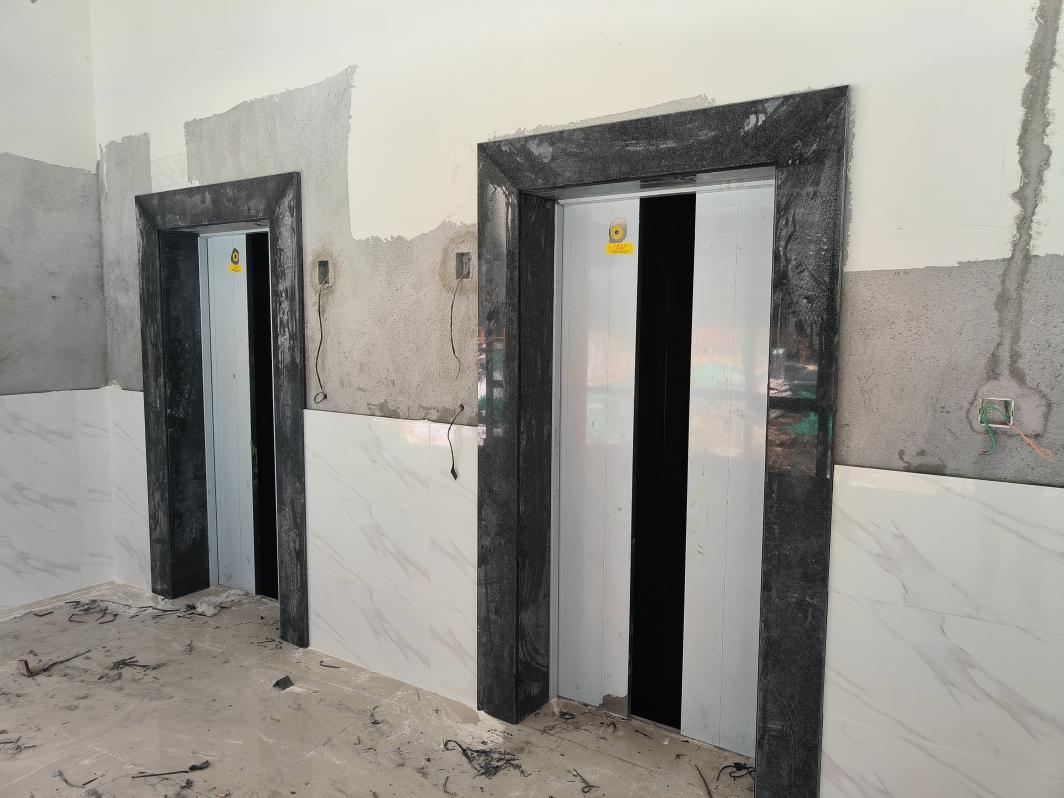

5.电梯:目前已全部安装完成并让厂家调试到位,正在走流程申请特检部门验收(东D-4栋15-31轴、东D-3栋),已要求施工单位尽快移交合格证书。
6.消防:电缆已基本接完;一期楼栋消防应急水管、喷淋管均已通过稳压试验,均已通水,缺失的消防器材继续要求施工单位补充后统一移交。
(二)武鸣校区项目(二期)施工进展。

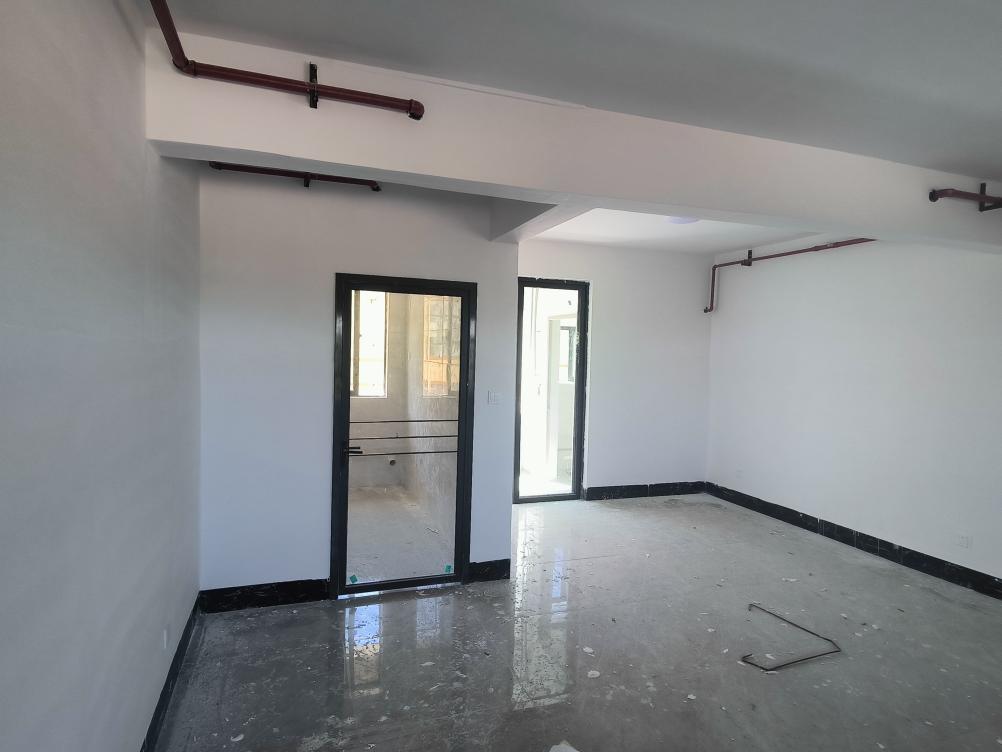

学生食堂(西A-6栋):已完成电梯门套钢挂安装、施工电梯口处过道陶粒回填工作、护窗栏杆安装完成约50%、腻子修补工作正在收尾、一层贴墙砖铺贴完成约50%、室外楼梯踏步贴砖完成约50%、一层消防安装完成约50%。
教工单身宿舍(西A-14栋):外走廊墙砖铺贴完成约90%、楼梯踏步及休息平台地砖铺贴完成约90%、室外腻子修补完成约50%、外走廊栏杆安装完成100%。

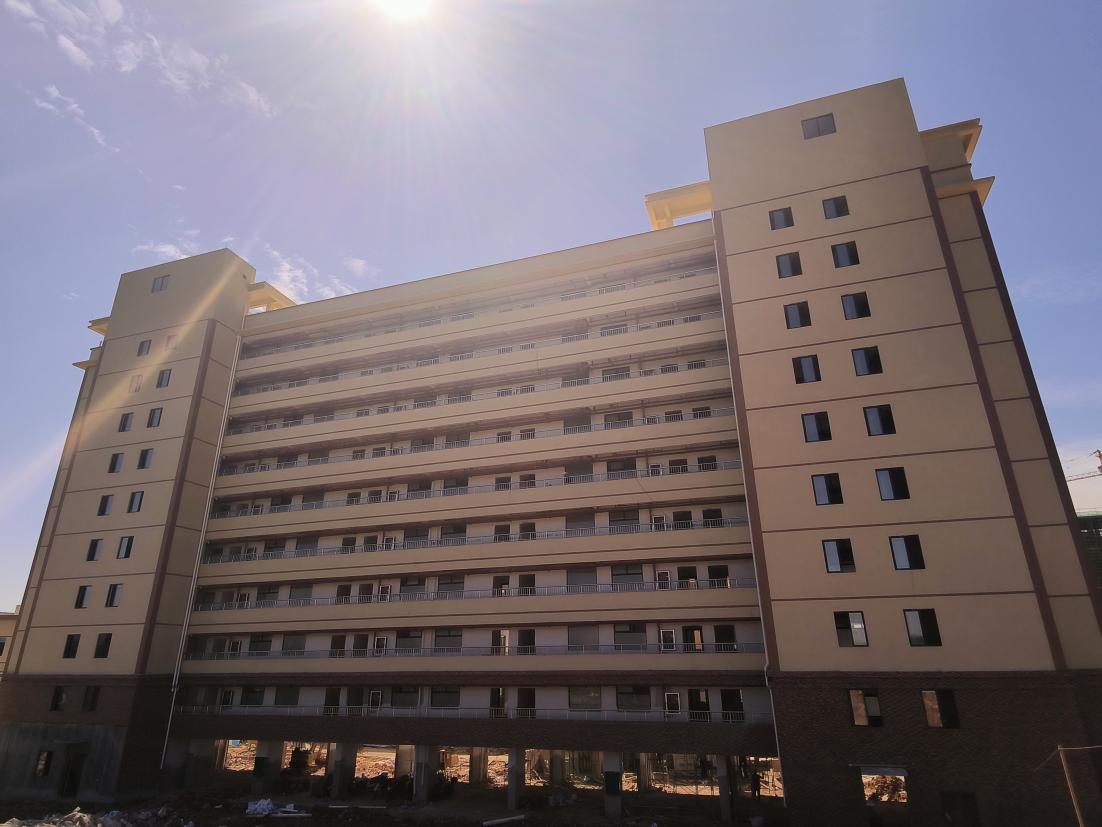

学生宿舍(西A-7栋):1~19轴五层二次结构完成100%,二、三层内墙喷浆完成100%,20~38轴屋面构架混凝土浇筑完成100%、六层二次结构完成约60%、七层砌体砌筑完成约50%;
学生宿舍(西A-8栋):1~19轴二层内墙抹灰完成约30%、五层线管预埋完成约30%、六层二次结构完成100%、七层砌体完成约80%;17~22轴屋面构架砼浇筑完成100%;20~38轴三层二次结构砼完成约80%、七层砌体完成40%。
学生宿舍(西A-9栋):1~19轴四层内墙抹灰完成约95%、五层内墙抹灰完成约20%、七层二次结构装模完成100%、外墙喷毛完成约50%;20~38轴屋面构架浇筑完成100%、七层二次结构模板安装完成约70%、三层抹灰完成约80%、四层抹灰完成约30%、三层副楼屋面女儿墙模板安装完成约60%。
学生宿舍(西A-10栋):四层内墙抹灰完成100%、四层/五层卫生间窗户安装完成、五层内墙抹灰完成约80%、六层外墙抹灰完成约20%、七层二次结构正在浇筑。
培训楼(西A-11栋、西A-12栋):
A区:裙楼1-4轴交E-2/G轴屋面层梁钢筋绑扎完成约50%,机房屋面模板安装完成100%
C区:裙楼17-20轴交B-N轴高支模屋面钢筋绑扎完成约50%
D区:塔楼8-17轴交F-1/K轴6层悬挑工字钢安装、内架搭设完成100%。
文学文训楼(西A-1~5栋):
文训楼(西 A-1栋):六层砌体砌筑完成约90%,七层窗台反边浇筑完成100%,三层内墙抹灰挂网完成约70%,主体结构分段验收完成。
文训楼(西 A-2栋):六层过梁钢筋绑扎完成100%,六层构造柱过梁装模完成约70%,三层水电预埋完成约60%,三层挂网完成约80%,六层砌体砌筑完成约90%,主体结构分段验收完成。
文训楼(西 A-3栋):屋面层女儿墙装模完成约30%,七层砌体砌筑完成约45%,六层门头过梁圈梁钢筋绑扎完成100%,五层构造柱砼浇筑完成100%,主体结构分段验收完成。
文训楼(西 A-4栋):七层飘窗反边砼浇筑完成100%,五层封顶砖完成约50%,六层砌砖完成约90%,主体结构分段验收完成。
文训楼(西 A-5栋):三层水电开槽预埋完成约70%,六层砌筑完成约80%,七层飘窗钢筋绑扎及砼浇筑完成100%,主体结构分段验收完成。

学生宿舍(西A-10栋)


学生食堂(西A-6栋)


教工单身宿舍(西A-14栋)


学生宿舍(西A-7~9栋)

文学文训楼(西A-1~5栋)
(三)武鸣校区运动场看台施工进展。
完成钢结构安装,完成室内及室外抹灰工作,基本完成室内水电安装。
