截至2020年9月9日,我院武鸣校区一期工程1标段东A-5栋(商学楼)、东A-6栋(商学楼)、东A-7栋(行政综合楼)大量教学家具设施设备正在安装和调试。

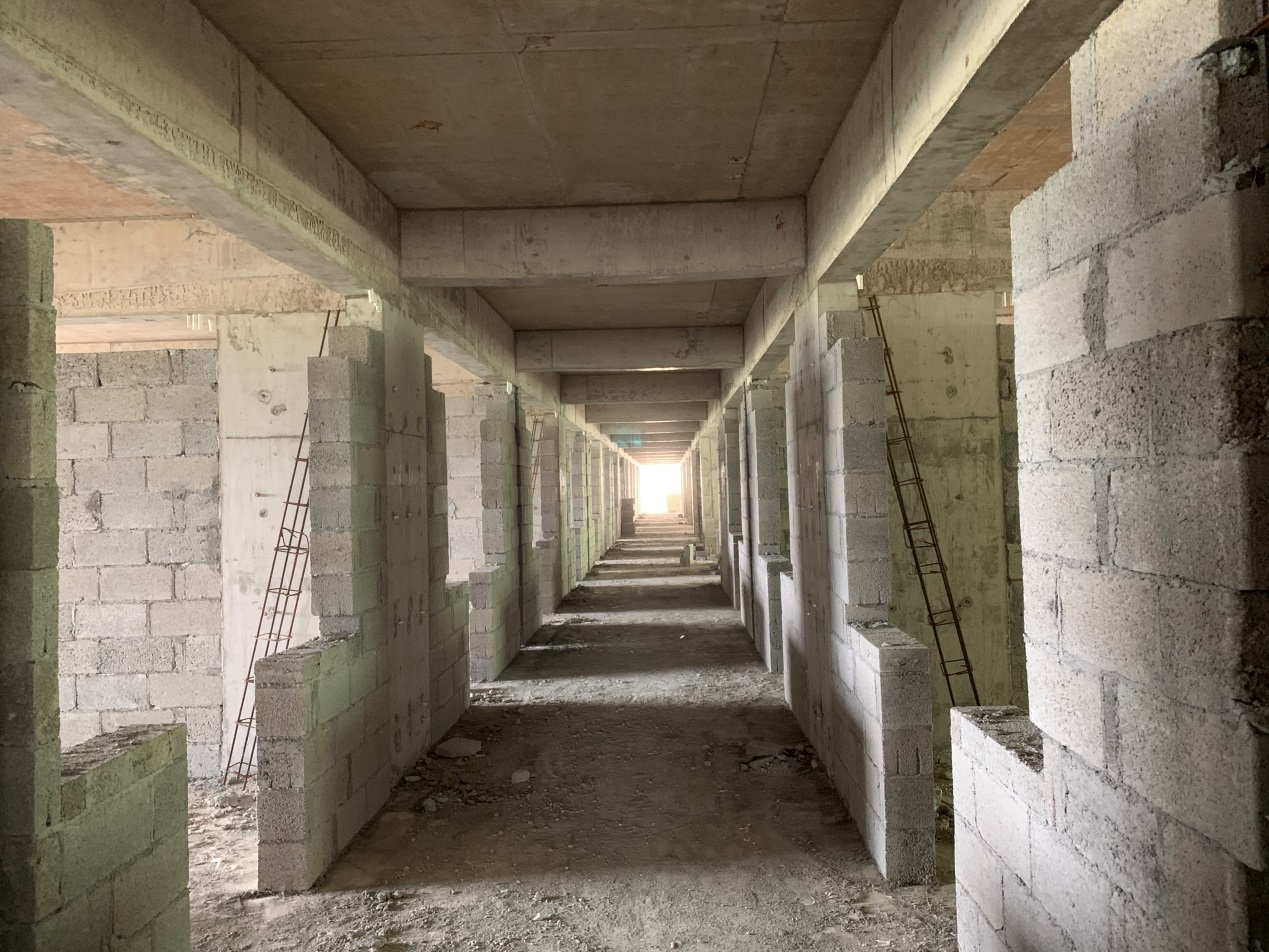

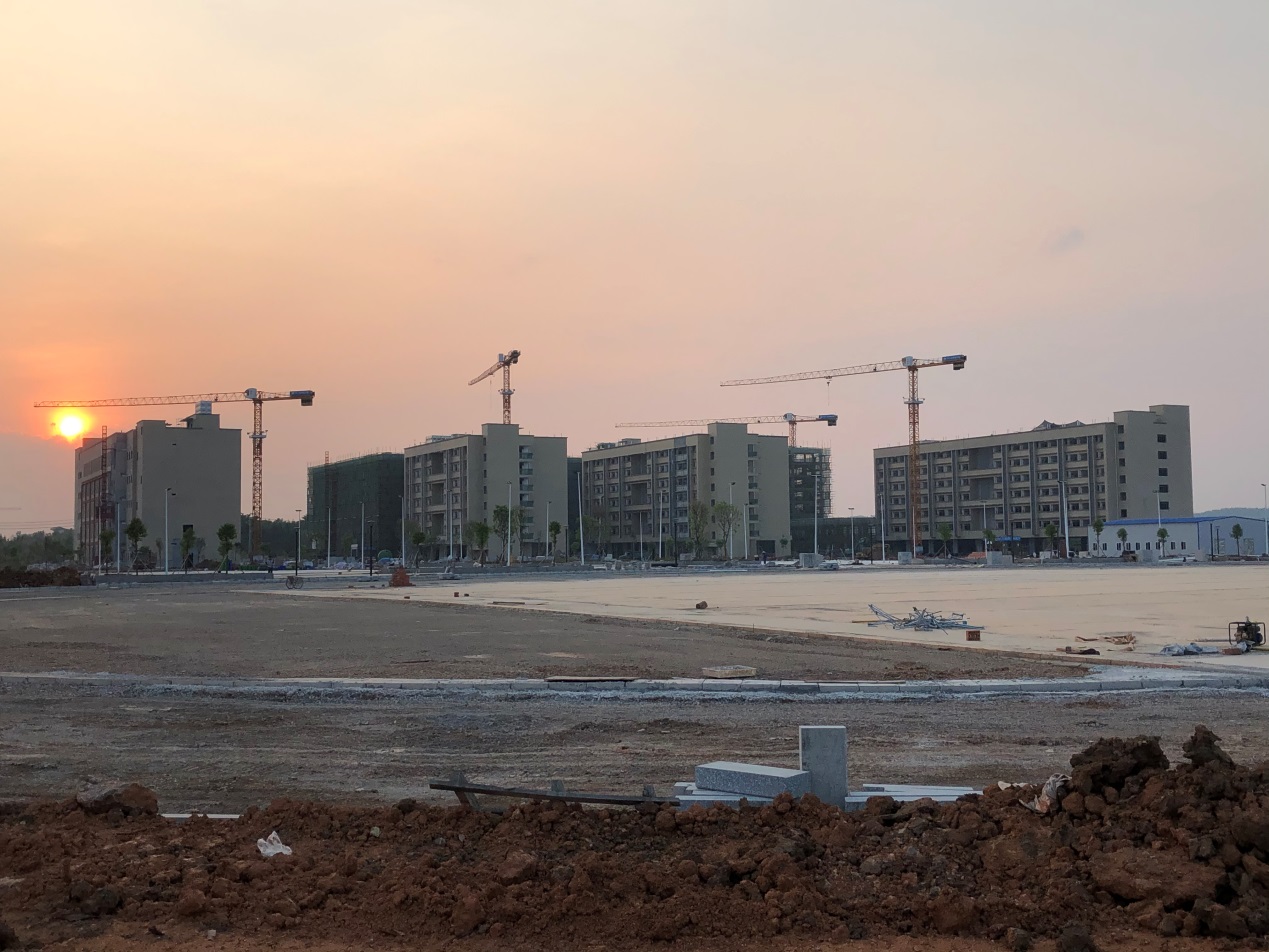

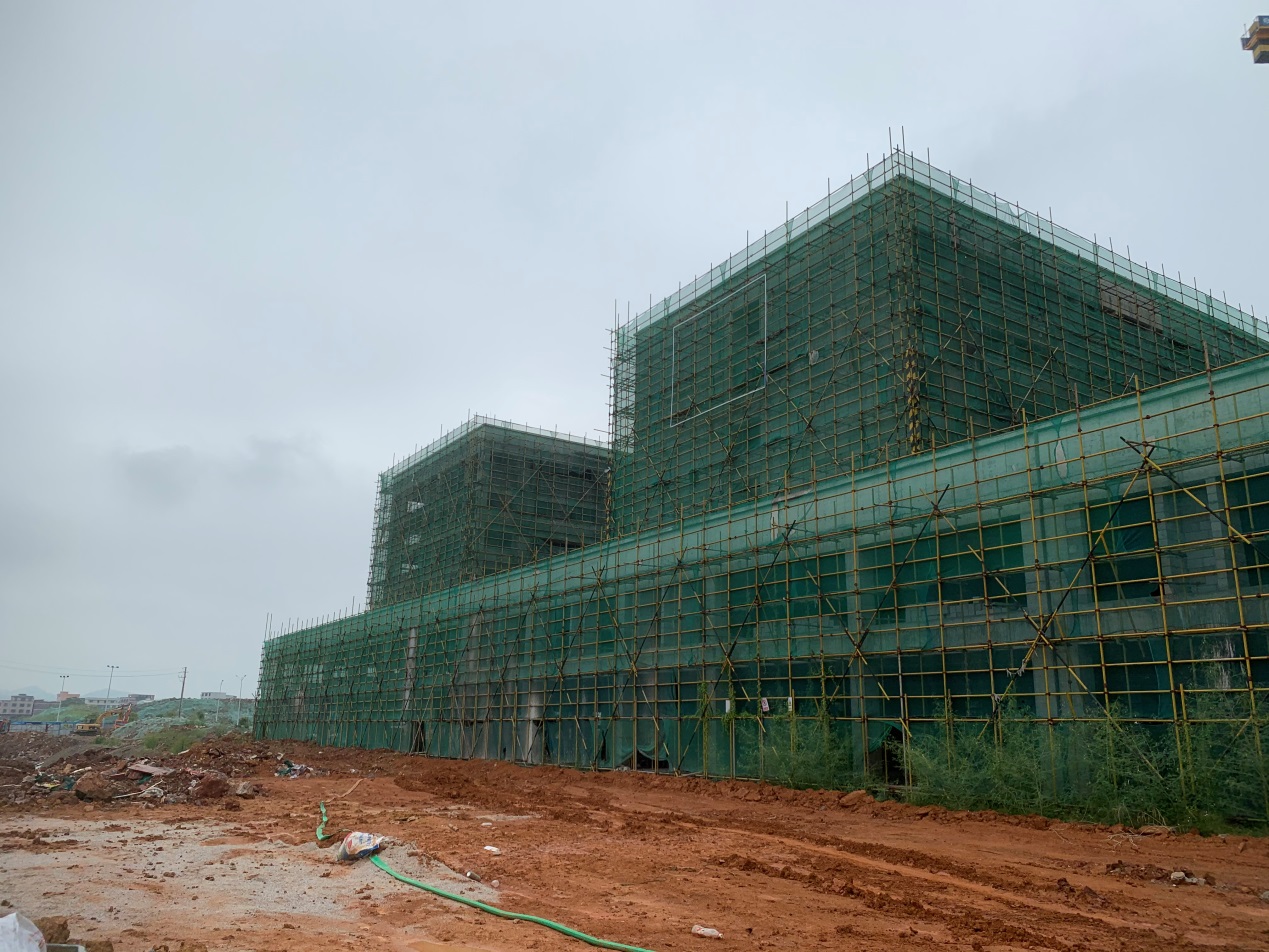

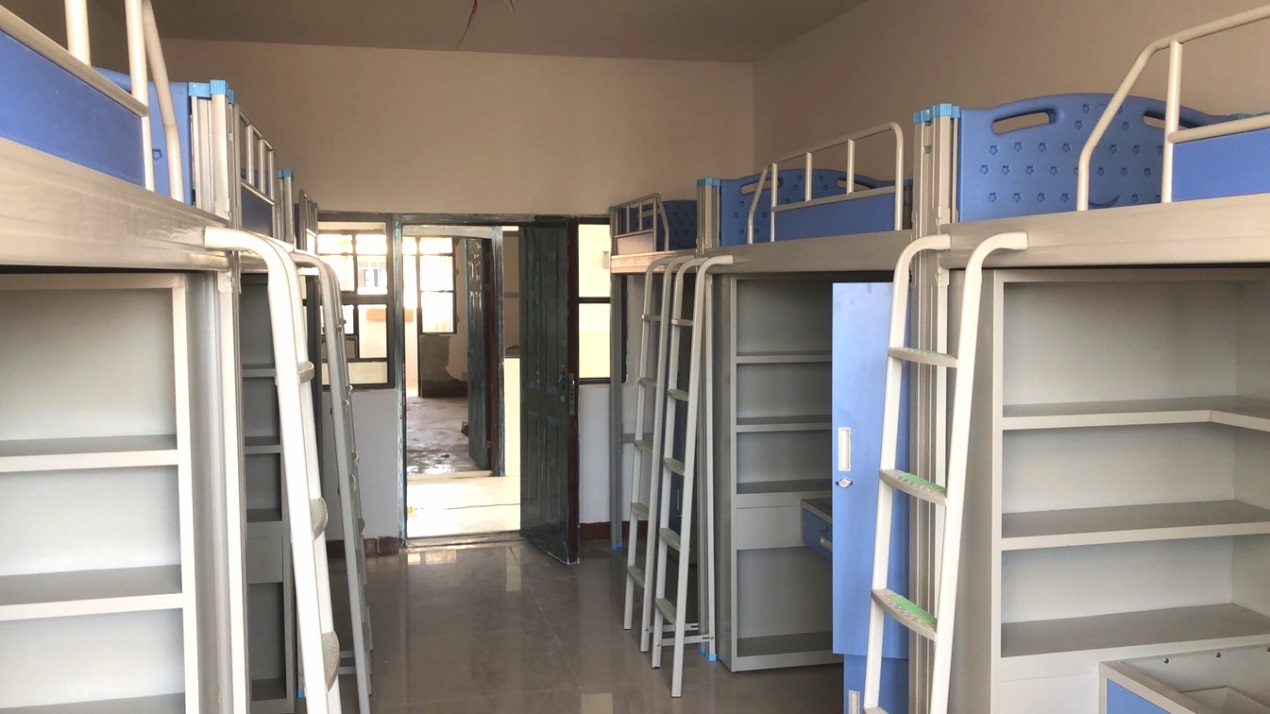

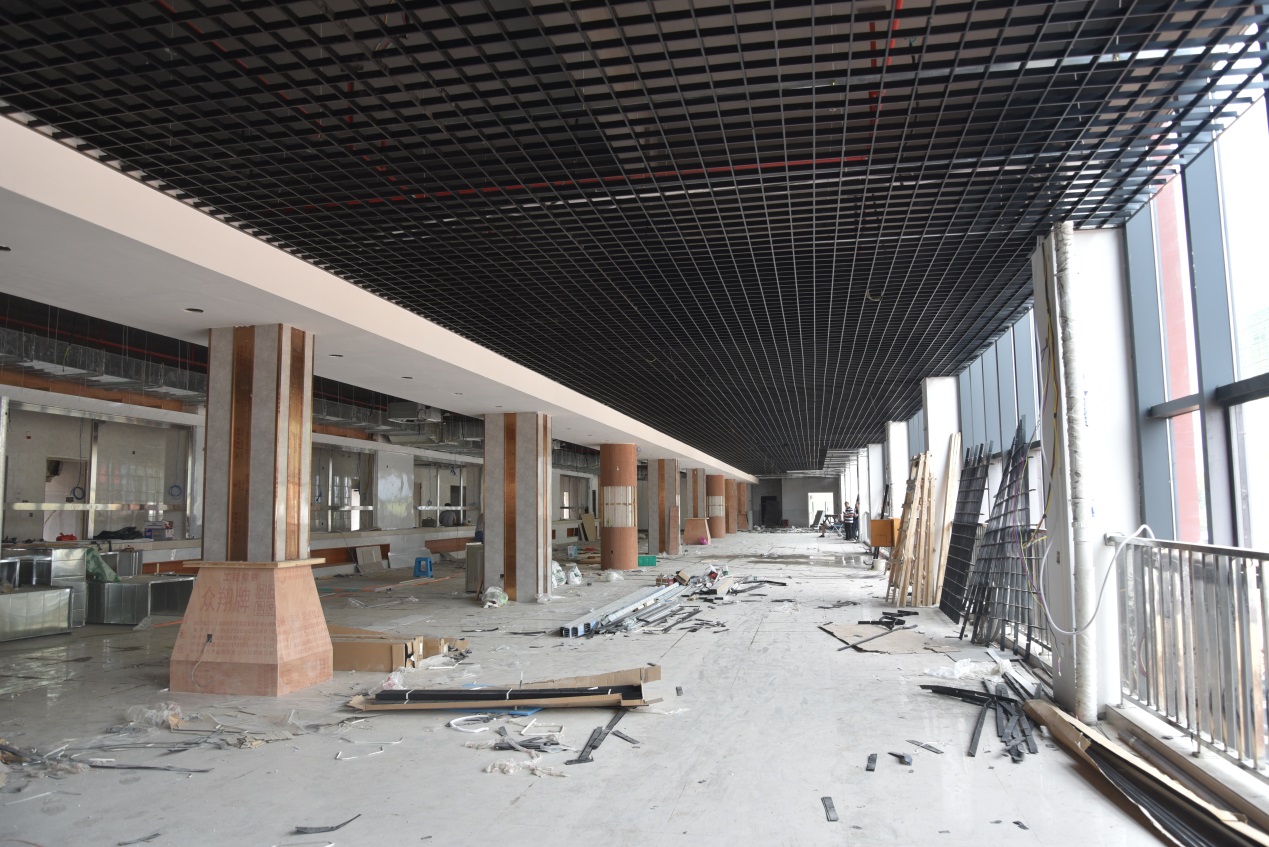

一期工程2标段的东B-1栋(学生食堂)的经营企业正在进行一、二层吊顶、空调和隔墙装饰等二次装修施工,东B-2栋(学生公寓)、东C-1栋(学生公寓)、东C-2栋(学生公寓)4~7层土建施工完成并移交进行家具安装工作,目前样板间已完成土建施工和家具安装,其余正在逐层进行装修收尾。东B-3栋(学生公寓)、东C-3栋(学生公寓)、东C-4栋(学生公寓)、东B-5栋(实训基地)等4栋楼正在进行砌筑工作,其中东B-3栋、东B-5栋已完成砌筑,即将主体结构验收。

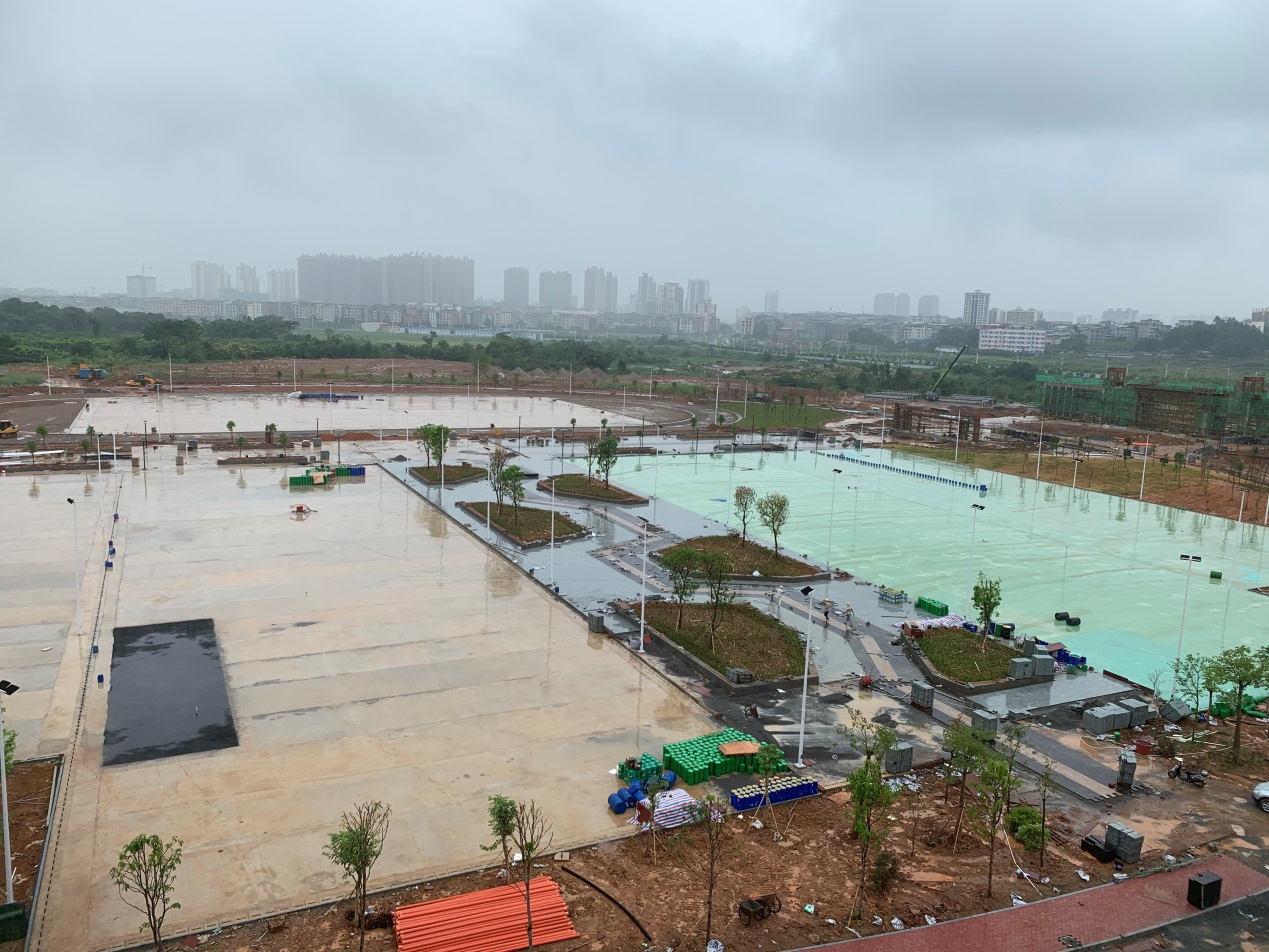

一期工程室外工程西门于9月9日下午开工建设;南门已完成主体框架施工,目前正在拆模板、清理满堂架和建筑垃圾;南桥开始吊装预制箱梁,已完成吊装15根,吊装进度约25%;商学商训楼地下室基槽开挖完成至约70%;校园道路管网敷设完成约40%;行道树种植、地面花岗岩铺设完成约60%,树池花池砌筑完成;田径场跑道沥青层施工准备工作完成;篮球场南区硅PU层铺设完成;路灯安装基本完成,壁照钢筋施工完成。
